秋日襄垣,项目建设热潮涌动。位于下良镇的“源网荷储”一体化项目建设现场,连片光伏板沿山势铺展,广阔阵列映着阳光格外醒目;110kV升压站主体挺拔矗立,目前已进入内部装饰装修阶段;而王村镇的风电项目现场更添热度——成片的基座已然竖立,在开阔的区域内格外显眼,工程车辆往来有序,七、八十名工人分散在各个作业点,尽显项目建设 “大场面”。

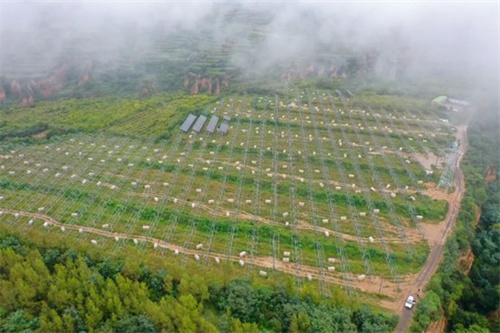

“源网荷储”一体化50MW光电项目
作为全县经济社会高质量发展的“一号工程”,“源网荷储”一体化项目正全力攻坚提速。各施工单位科学组织、挂图作战,紧盯时间节点,倒排工期,全面加快项目建设进度,着力打造经济高效、供需协同、安全可靠的绿色用能洼地。
作为整个项目的“智慧中枢”,虚拟电厂运营中心已完成硬件设备安装,全面进入系统调试阶段。该中心采用微模块化、AI边缘计算等前沿技术,构建了包含增量配电网集控系统、虚拟电厂运营系统、算力系统、应急指挥系统等七大核心系统。

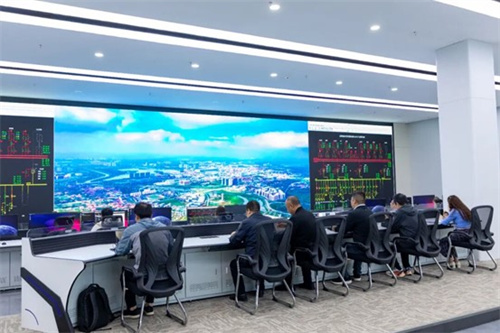

“源网荷储”一体化虚拟电厂运营中心
“自5月份施工以来,我们就把‘抢进度、保质量’放在首位。”虚拟电厂总包项目经理陈日东介绍,团队每天通过“早会派任务、晚会复盘”明确进度目标,以“五加二”“白加黑” 的干劲压茬推进,创新采用“设备定制与现场施工同步进行”的模式,最大限度压缩工期。
截至目前,虚拟电厂运营中心已完成总工程量的95%,襄垣经开区增量配电网已部分接入,智能驾驶舱平台也在紧锣密鼓搭建中。未来,能实现对源、网、荷、储各元素的智能调控,灵活发挥“削峰填谷”作用,让能源利用更高效。
虚拟电厂运营中心的快速推进,仅是“源网荷储”一体化项目攻坚提速的一个缩影。作为我省首批示范项目,“源网荷储”一体化项目由山西中盛智慧电力有限公司主体实施,大力发展以风电、光电为主的新型能源体系,实现县域新能源高比例就近消纳和绿色电力直供。

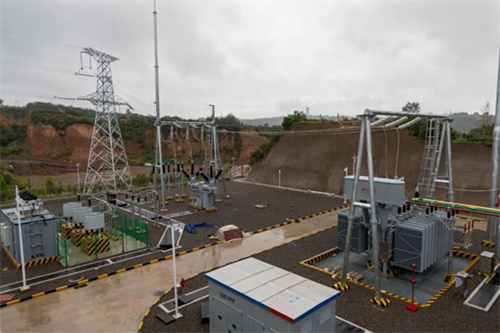

“源网荷储”一体化光电项目110kV升压站
山西中盛智慧电力有限公司董事长张成武表示:“今年,总投资13.82亿元,集中启动了6个子项目。其中,9月份新开工的项目有50MW风电、储能项目、220kV变电站和35kV变电站、220kV并网线路。目前,50MW光电项目已完成90%,50MW风电项目正在进行基座施工,储能项目已完成70%。”
按照规划,项目一期将于年底投运,届时每年可提供2.2亿度新能源电力,还能为企业降低 0.03-0.06元/度的用电成本。加快推进项目攻坚提速,不断塑造高质量发展“强引擎”。
