2022年5月17号,中交一航局平南高速№2合同段路面分部沥青试验段摊铺取得圆满成功,标志着平南高速沥青摊铺施工正式开始。

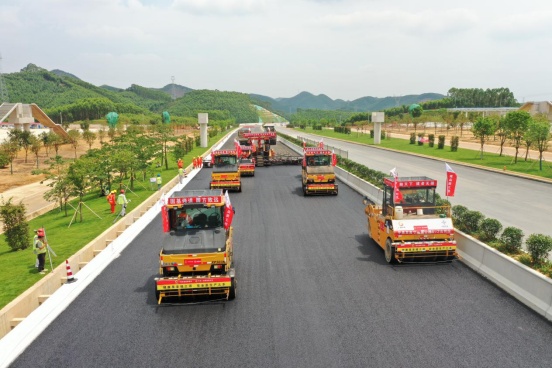

试验段位于平南高速金陵服务区K157+660-K157+924左幅,长264米,沥青混凝土AC-25下面层混合料约802吨,平南高速设计时速120km/h,半幅全宽17m,为减少施工缝,提高工程质量,项目部采用半幅全宽度摊铺机进行沥青面层的施工。

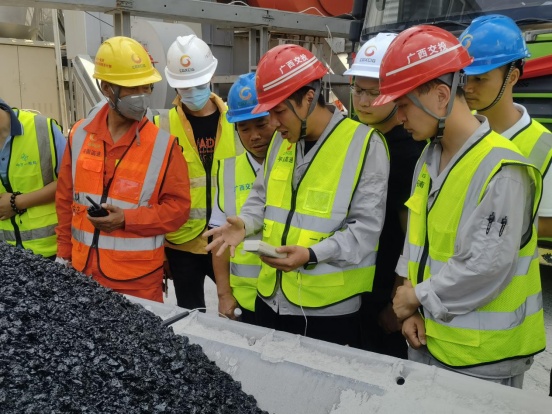

为顺利完成该试验段摊铺任务,路面分部试铺前对各班组进行了安全培训与施工技术交底,从人员、材料、机械设备等方面进行了充分准备。

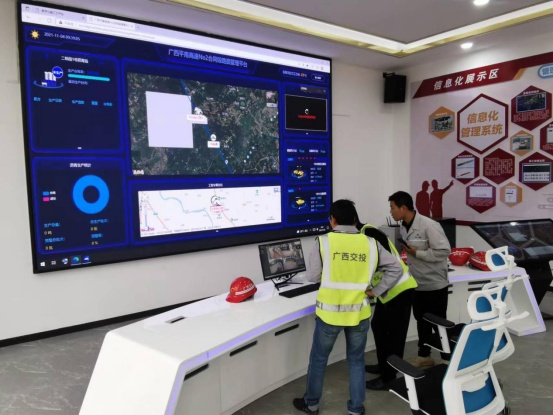

试铺过程中采用了路面信息化智能控制系统,打造了前后场管控一体化平台,利用信息化手段,通过监控后场拌合站温度、配合比、油石比以及前场摊铺、碾压的温度、遍数等参数,实现精细化施工,提高工程质量,做品质工程的目的,同时积极开展“党员质量监督”活动,充分发挥一线党员的先锋模范作用,完善质量监督体系,加强质量管控,最终顺利完成试验段摊铺任务。
此次沥青试验段的成功铺筑,为后续沥青大面积施工和顺利完成年底通车目标奠定了良好的基础。(文/图 张涛)
-推广-
凡本网注明 “来源:XXX(非本网)” 的作品,均转载自其它媒体,转载目的在于传递更多信息,并不代表本网赞同其观点和对其真实性负责。
上一篇: 农发行习水县支行投放8000万元贷款助力国家储备林项目建设
